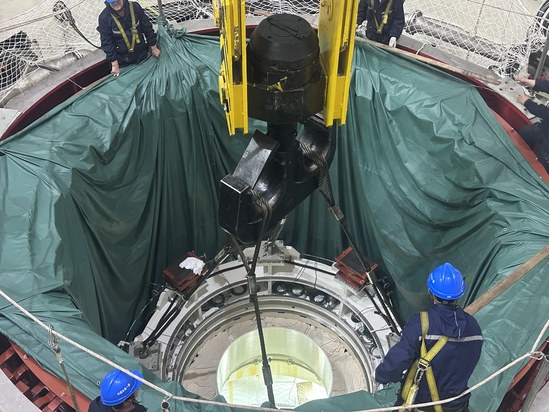

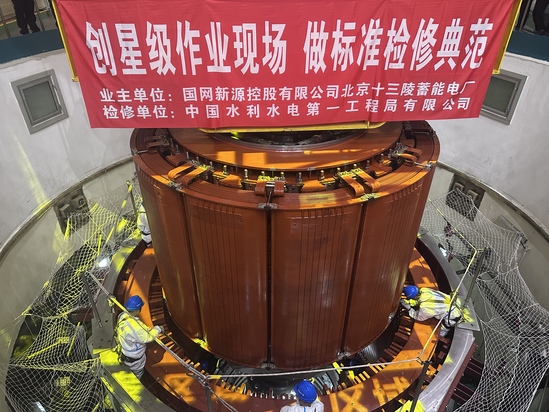

日前,北京十三陵電廠B級檢修工程迎來關鍵節點——1號機組下機架回裝、轉子回裝作業順利完成,標志著此次檢修全面進入“設備回裝”階段,為后續機組整體復運奠定堅實基礎。 下機架為機組運行的“核心承重骨架”,其回裝精度直接決定機組長期運行的安全性與穩定性。為確保回裝質量,檢修團隊前期開展了多輪精細化作業,對機架焊縫、受力面等關鍵部位進行全面“體檢”,成功排查消除潛在結構隱患。在回裝實施過程中,檢修人員通過“分組協作、工序銜接”的作業機制,采用精密測量儀器實時監控,將機架水平度誤差控制在0.02毫米內,中心定位偏差控制在0.03毫米內,遠超行業規程標準。 在轉子回裝過程中,隨著指令聲落,重達282.12噸的發電機轉子平穩落入機坑,精準到達預定位置。由于其體積龐大、重量巨大,且與定子間隙極小,回裝過程要求極高的精確度和穩定性,堪稱“毫米級的藝術”。面對挑戰,作業人員采用先進測量技術反復校準,運用大型專用吊具平穩起吊,全程嚴格執行標準化作業。最終,轉子中心、水平度等關鍵指標均達到優良標準,實現了“零偏差”的精準對接,受到業主、廠家的一致好評。 隨著下機架、轉子的回裝完成,1號機組B級檢修全面進入回裝攻堅階段。后續,檢修團隊將以高質量、高效率履約,確保機組能夠按期、優質地投入并網運行,為電網安全穩定運行和冬季能源保供貢獻堅實力量。 |
||||
|
